军巡铺安徽六安美盈森一期,消防水炮现场调试

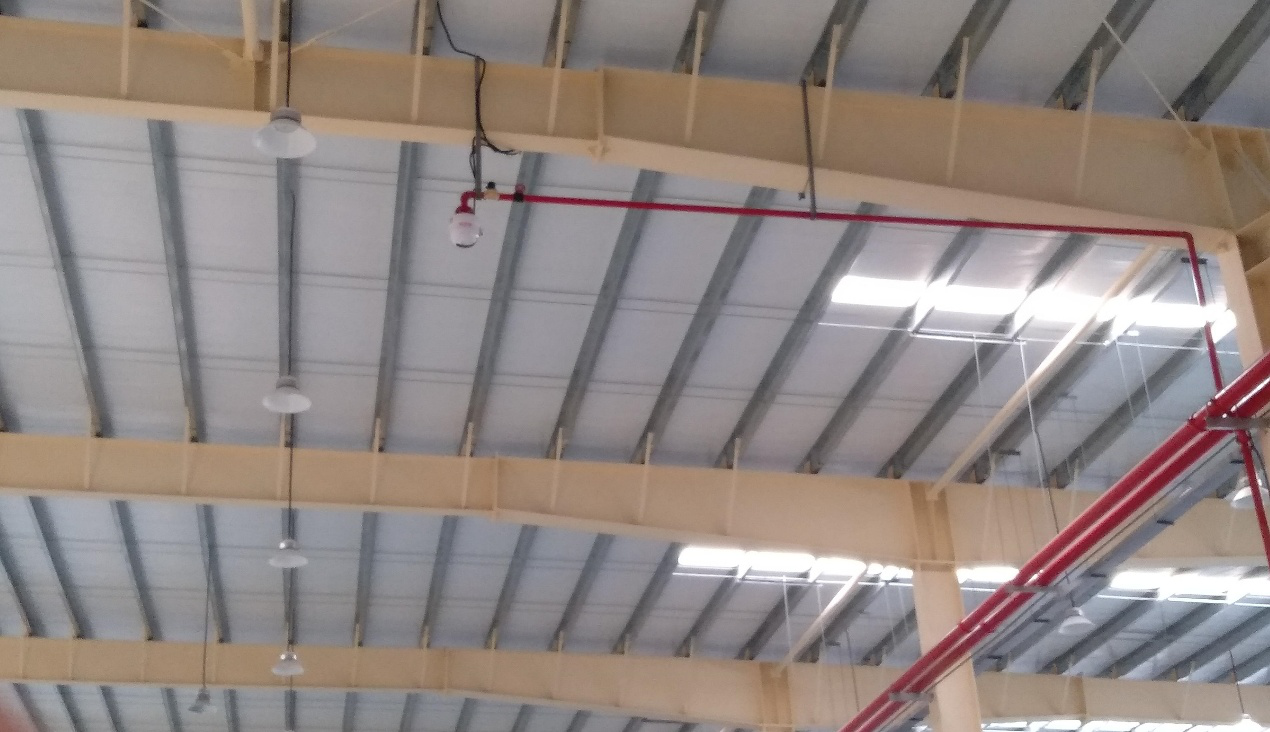

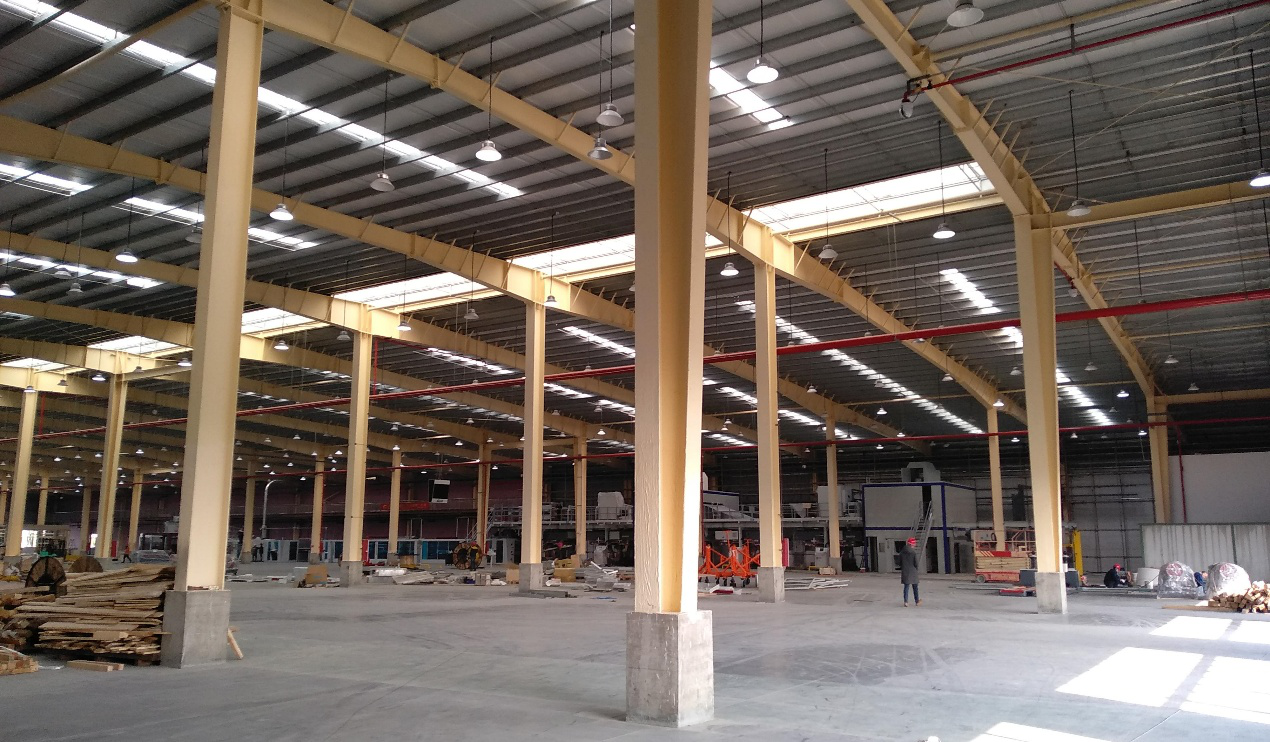

      军巡铺安徽六安美盈森一期,消防水炮现场调试报告:工程车间61台5L水炮,21台现场控制箱,1台控制台主机及3个末端试水。水炮安装在车间三个区高度在15米,一区15台,二区22台,三区24台。末端试水未安装。主机到第一台控制箱距离大概200米左右,第一台控制箱到最后一台控制箱距离大概2000米左右。
军巡铺安徽六安美盈森一期,消防水炮现场调试报告

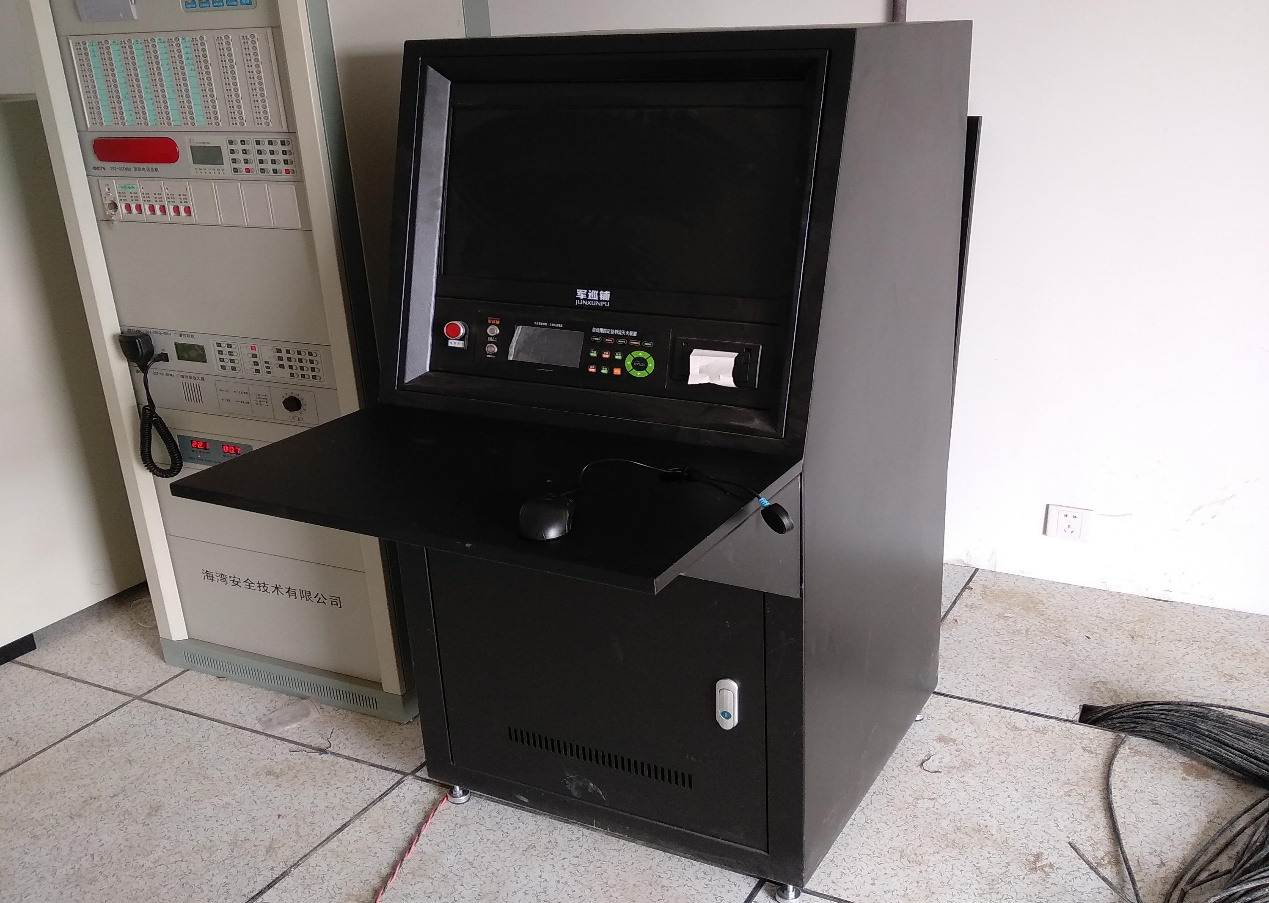

       到达现场之后确认水炮安装位置,查看线路是否正确,之后到主机室检查主机。由于运输过程颠簸,显示器松动移位。更正后,组装主机试运行正常。接视频线头。指导现场工人接消防水炮到控制箱线头。而后指导控制箱到控制箱通信线接线。在通电以后检查到有两台控制箱顶板未激活,不能工作,及时更换。发现两台电磁阀关闭状态下开阀喷水,检查到控制箱底板问题,及时更换。另外一台控制箱正常,由于场地不能上高,没法检查电磁阀,无更改。水泡到控制箱通信正常,控制箱到主机通信随机几台不通信。公司找多种方法未能解决问题,通知施工方更换带有屏蔽层标准规格通信线更换。另外有一台水炮运行三天以后主板电感损坏,更换主板。

军巡铺安徽六安美盈森一期,消防水炮现场调试报告

军巡铺安徽六安美盈森一期,消防水炮现场调试报告
       由于现场交叉施工多方施工,调试环境恶掠,地面有电焊,高空有安全门施工。电源时有时无。对水炮调试进度影响较大,其中一台水炮在电焊工作三天运行三天之后主板损坏有直接原因。另外一台水炮在安全门施工中遭受撞击,传感器损坏,A06损坏,排线断,外壳凹陷。已更换。另外一台撞击损坏未更换,(由于后期施工方撤离现场没人协助)

军巡铺安徽六安美盈森一期,消防水炮现场调试报告

军巡铺安徽六安美盈森一期,消防水炮现场调试报告

    此次前往调试用时10天,军巡铺安徽六安美盈森一期,消防水炮现场调试报告发现存在问题较多,目前已全部顺利解决。
